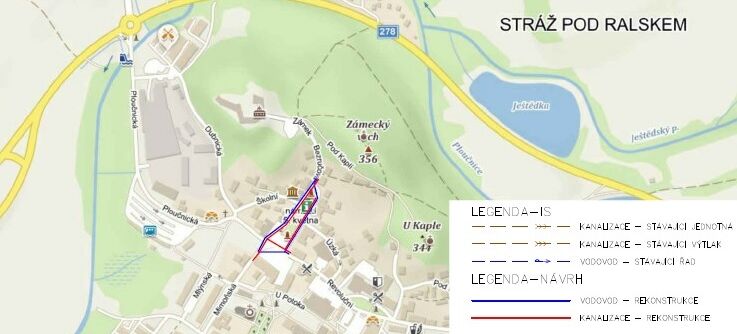

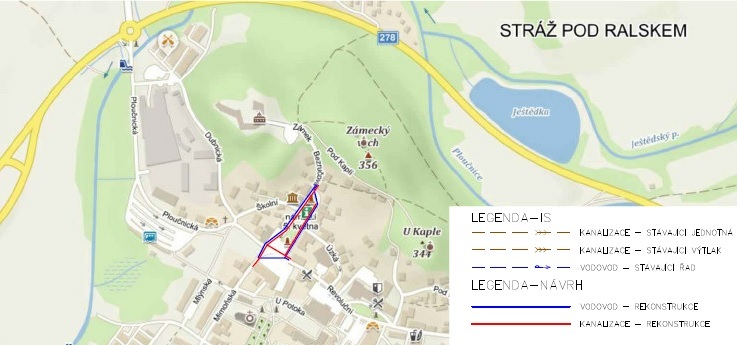

Stráž p. Ralskem, nám. 5 května - rekonstrukce kanalizace a vodovodu

26. 3. 2026  -  31. 10. 2026
Stráž pod Ralskem
Části obce: Stráž pod Ralskem

Ve Stráži pod Ralskem, na náměstí 5. května provedeme rekonstrukci poškozené kanalizace a inkrustovaného a zastaralého vodovodu.

Stráž p. Ralskem, nám. 5 května - rekonstrukce kanalizace a vodovodu

Více o stavbě:

V uvedené lokalitě se nachází vodovodní řady z LT DN 400 mm z roku 1981, OC DN 150 mm z roku 1928, LT DN 100 mm z roku 1928, LT DN 100 mm z roku 1960 a LT DN 80 mm. Řady jsou zastaralé, inkrustované a poruchové.

Na náměstí 5. května se nachází kanalizační stoky z BE DN 200 mm z roku 1960, BE DN 250 mm z roku 1960, PVC DN 250 mm z roku 2015, ZD Obdélník 300/400, BE DN 300 mm z roku 1960, BE DN 500 mm z roku 1960. Kanalizační stoky jsou poškozené, zdeformované s netěsnými spoji, chybně napojené přípojky a RŠ mají nedostatečný profil.

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 392,90 metrů a vodovodu v celkové délce 473,62 metrů.

Rekonstrukce vodovodu bude provedena z potrubí LTH DN/ID 50 mm, LTH DN/ID 80 mm, DN 100 mm, LTH DN/ID 150 mm a LTH DN/ID 300 mm.

Rekonstrukce kanalizace bude provedena z potrubí KTH DN 250 mm, KTH DN 300 mm a KTH DN 500 mm. Zemní práce jsou navržené otevřeným paženým výkopem - strojně a ručním výkopem v místě křížení s ostatními inženýrskými sítěmi.

Kapacity:

  • IO 01 - STOKA A1
  • KAMENINA DN 250 TŘ. 160
  • KAMENINA DN 300 TŘ. 160
  • IO 01 - STOKA A2
  • KAMENINA DN 300 TŘ. 160
  • IO 01 - STOKA A3
  • KAMENINA DN 500 TŘ. 120
  • IO 02 - ŘAD V1
  • LTH DN/ID 100 C40
  • LTH DN/ID 80 C40
  • LTH DN/ID 50 C40
  • Vodovodní přípojky v počtu 6 ks
  • PE-HD PE100 RC+ DN/OD 32 PN16
  • IO 02 - ŘAD V2
  • LTH DN/ID 300 C40
  • LTH DN/ID 80 C40
  • LTH DN/ID 50 C40
  • Vodovodní přípojky v počtu 10 ks
  • PE-HD PE100 RC+ DN/OD 32 PN16
  • IO 02 - ŘAD V3
  • LTH DN/ID 300 C40
  • LTH DN/ID 150 C40
  • Bez vodovodních přípojek

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 26.03.2026. Vlastní stavební práce začnou v druhé polovině dubna.

Podle smlouvy o dílo má být stavba dokončena do 31. října 2026.

Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2026 naplánovala SVS celkem 19 staveb v celkovém objemu 192,0 mil. korun bez DPH.
