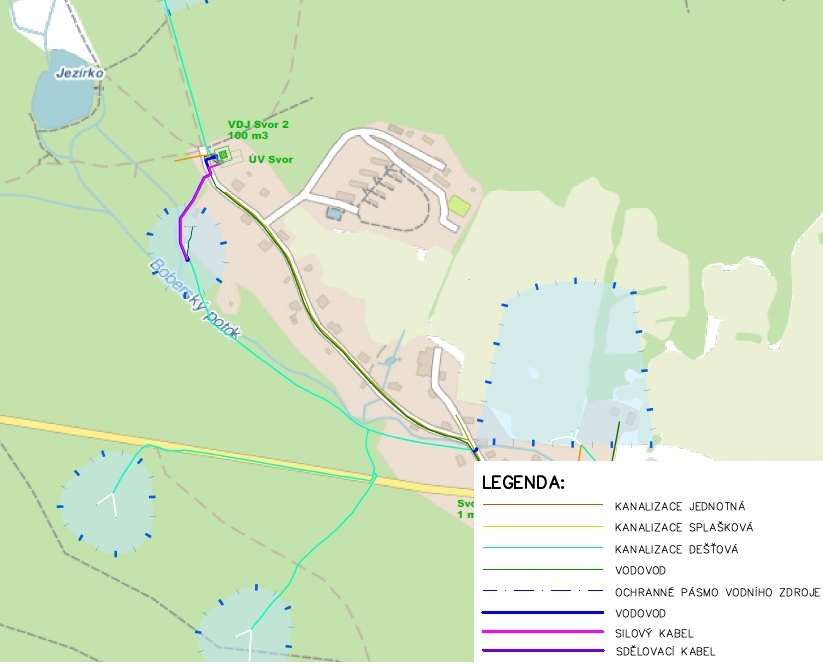

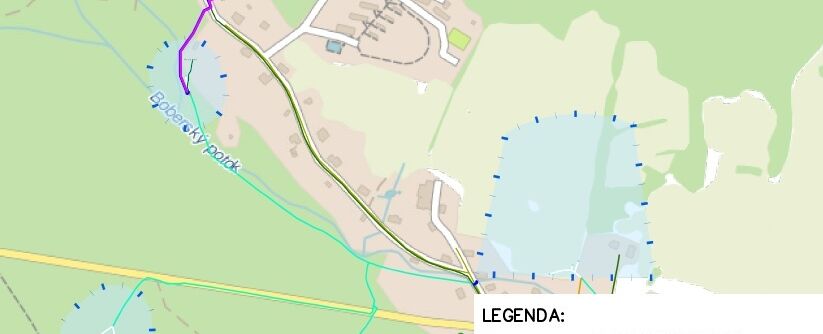

Svor, ÚV Svor – napojení zdroje KPS 2
V obci Svor provedeme rekonstrukci výtlaku z nové čerpací stanice pro zdroj Klíč pro Svor 2.
Více o stavbě:
Do ÚV Svor přitéká surová voda ze zdroje Svor, efektivně v ní je upravováno pH surové vody a hliník. Upravená voda odtéká z ÚV Svor do akumulační nádrže VDJ Svor 2 (100 m3) a odtud je rozvedena do zásobního řadu, kde samostatně zásobuje horní tlakové pásmo vodovodu. Po zhruba 650 m je přes plovákový uzávěr napojena na přerušovací komoru Svor PK. Přerušovací komora má objem 1 m3 a voda z ÚV je zde míchána s vodou z prameniště Klíč pro Svor (zdroje 2, 4a, 4b, 5a, 5b). Dominantním zdrojem je prameniště Klíč pro Svor 2 (KPS 2) s množstvím vody okolo 1,5 l/s, zdroje 4a,4b,5a,5b dávají dohromady 0,1 I/s. Voda z přerušovací komory vede dále přes spotřebiště do VDJ Svor I (25 m3 , střední a dolní tlakové pásmo) a část vody z PK odtéká přes akumulační jímku do vodojemu Cvikov (v jímce se voda míchá s vodou z prameniště Klíč pro Svor 1). Prameniště Klíč pro Svor nemá problémy s obsahem manganu, ovšem voda má nízké pH. Problematickým zdrojem prameniště je dominantní zdroj č. 2, jelikož se nachází na soukromém pozemku. Surová voda je nekvalitní. V přerušovací komoře je z důvodu hygienického zabezpečení dávkován roztok NaCIO. Vzhledem k malé velikosti PK není dobře zajištěno míchání obou vod a nedochází tak k dostatečnému promíchání s dávkovaným NaClO.
Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce výtlaku v celkové délce 165,18 metrů.
Rekonstrukce výtlaku z nové čerpací jímky pro zdroj Klíč pro Svor 2 bude provedena z PE-HD 100 RC+ DN/OD63 PN16. Výtlak bude realizován na lesních pozemcích. Vedle sběrné šachty sbírající vodu ze zářezů bude čerpací jímka. Jímka bude obetonovaná plastová nádrž z atestovaného materiálu na pitnou vodu. Čerpadlo bude napájeno a ovládáno z úpravny vody, maximální průtok bude odpovídat kapacitě zdroje tj. 1,5l/s a bude osazen plovákový uzávěr. Stávající řad bude využíván jako přepad ze sběrné šachty a bude zásobovat přerušovací komoru, proto doporučujeme kontrolu a případnou rekonstrukci stávajícího řadu. Stávající přerušovací komora bude zachována a nově vystrojena. Nová přerušovací komora o objemu 10 m³ bude využívána pro upravenou vodu z vodojemu a pro přepad ze sběrné šachty surové vody. Přepad z přerušovací komory bude sloužit jako zásobiště vodojemu pro Cvikov. Vystrojení přerušovací komory bude nerezové a litinové.
- Kapacity:
- IO 01 VODOVOD
- Vodovodní řad V1
- PE-HD 100 RC+ DN/OD63 PN16
- Přepadové potrubí
- PE-HD 100 RC+ DN/OD90 PN16
- Vypouštěcí řad
- PE-HD 100 RC+ DN/OD90 PN16
- Čerpací jímka
- Směšovací komora
- Přerušovací komora
- IO 02 SILOVÝ KABEL
- CYKY 5J6
- IO 03 SDĚLOVACÍ KABEL
- CYKY 12J2,5 (1,5)
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 11.03.2026.
Podle smlouvy o dílo má být stavba dokončena do 15. července 2026.
Je to jedna ze staveb pro okres Česká Lípa, kde pro rok 2026 naplánovala SVS celkem 19 staveb v celkovém objemu 192,0 mil. korun bez DPH.
