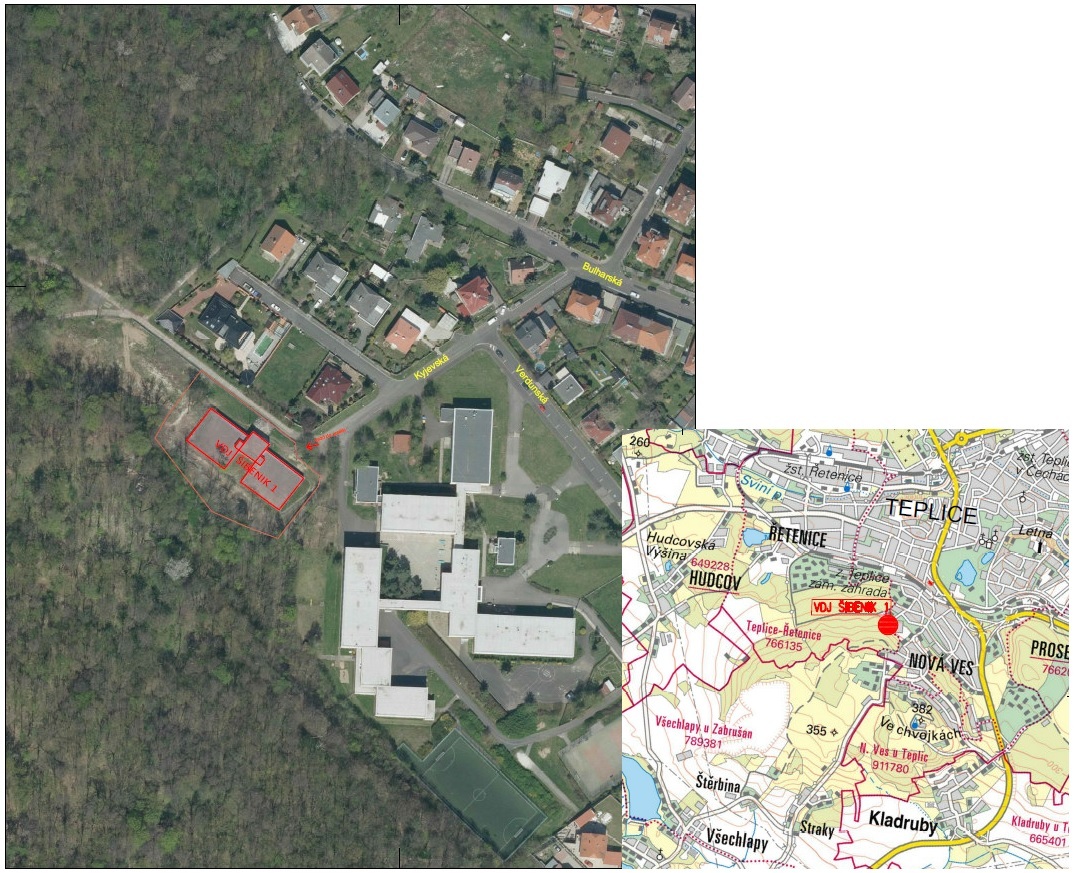

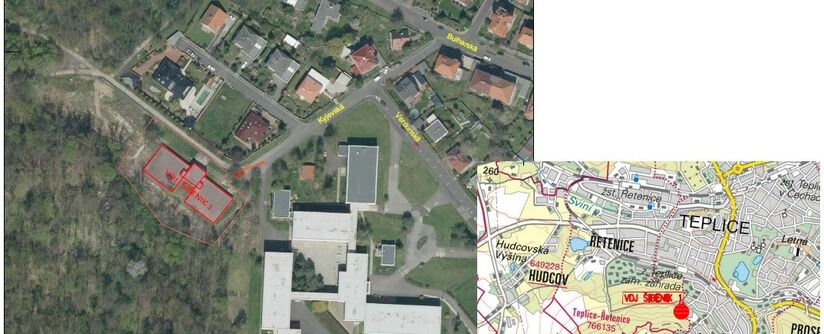

Teplice, VDJ Řetenice – Šibenik – rekonstrukce
V Teplicích provedeme rekonstrukci vodojemu Šibenik, který je součástí distribučního systému zajišťujícího zásobování Teplic vodou.
Více o stavbě:
V uvedené lokalitě se nachází vodojem se dvěmi akumulačními komorami a armaturní komorou. Objekt vodojemu je částečně zapuštěn do svahu, přístupný je z úrovně ulice. Armaturní komora je vícepodlažní, zaujímá celý prostor 1PP, polovinu plochy 1NP a část 2NP. V úrovni vstupu (1NP) je prostor manipulační komory, kde jsou umístěny rozvaděče a odtud se vstupuje do armaturní části. V úrovni 2NP je z armaturní komory vstup do obou nádrží přes vstupní nástavby. Celý prostor je propojen vícepodlažním schodištěm. Na základě výsledků stavebně technického průzkumu bylo navrženo vybourání stávajících stropů nad akumulačními komorami vodojemu. U armaturní komory bylo navrženo rovněž vybourání konstrukce stávajícího stropu.
Předmětem rekonstrukce jsou nové konstrukce na vodojemu Šibeník. Na vodojemu dojde ke zbourání stávajících stropních konstrukcí nad akumulačními nádržemi a střešního souvrství nad manipulační komorou. Stávající sloupy v akumulacích budou zachovány. Nové stropní konstrukce akumulačních komor jsou navrženy jako monolitické železobetonové se zesílením hlavic. Tloušťka stropní konstrukce je navržena 250 mm. Střecha armaturní komory je navržena z lepených dřevěných trámů. Dojde také k obetonování stávajících sloupů tak, že finální průřez bude mít průměr 550 mm. Nová stavební elektroinstalace bude napájena z nového rozvaděče RM1. V rámci rekonstrukce bude řešena nová elektroinstalace objektu, veškerá zařízení stávající elektroinstalace (vč. svítidel, zásuvek, vypínačů…) budou demontována a nahrazena novým stavem.
Kapacity:
- Celková zastavěná plocha vodojemu a armaturních komor 1022 m2
- Užitný objem komor vodojemu 2x2000 m3
- Obestavěný prostor komor vodojemu bez zemních násypů 2x2600 m3
- Obestavěný prostor armaturní komory 1040 m3
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 06.05.2026. Vlastní stavební práce začnou 19.05.2026.
Podle smlouvy o dílo má být stavba dokončena do 06 prosince 2027.
Je to jedna ze staveb pro okres Teplice, kde pro rok 2026 naplánovala SVS celkem 13 staveb v celkovém objemu 154,4 mil. korun bez DPH.
