Úštěk, ČOV – intenzifikace
V obci Úštěk provedeme intenzifikaci čistírny odpadních vod z roku 2001.

Více o stavbě:
Čistírna odpadních vod je z roku 2001 a je určena pro čištění odpadních vod z obce Úštěk. Jedná se o mechanicko-biologickou ČOV typu BIOCLEANER BC900. Bioreaktor je rozdělen na dvě samostatné linky se společnou předřazenou denitrifikací. ČOV sestává ze souboru hrubého předčištění, z kompaktního biologického stupně (předřazená denitrifikace, nitrifikace s vestavěnými dosazovacími nádržemi aktivovaného kalu) a z kalové uskladňovací nádrže aerobně stabilizovaného kalu.

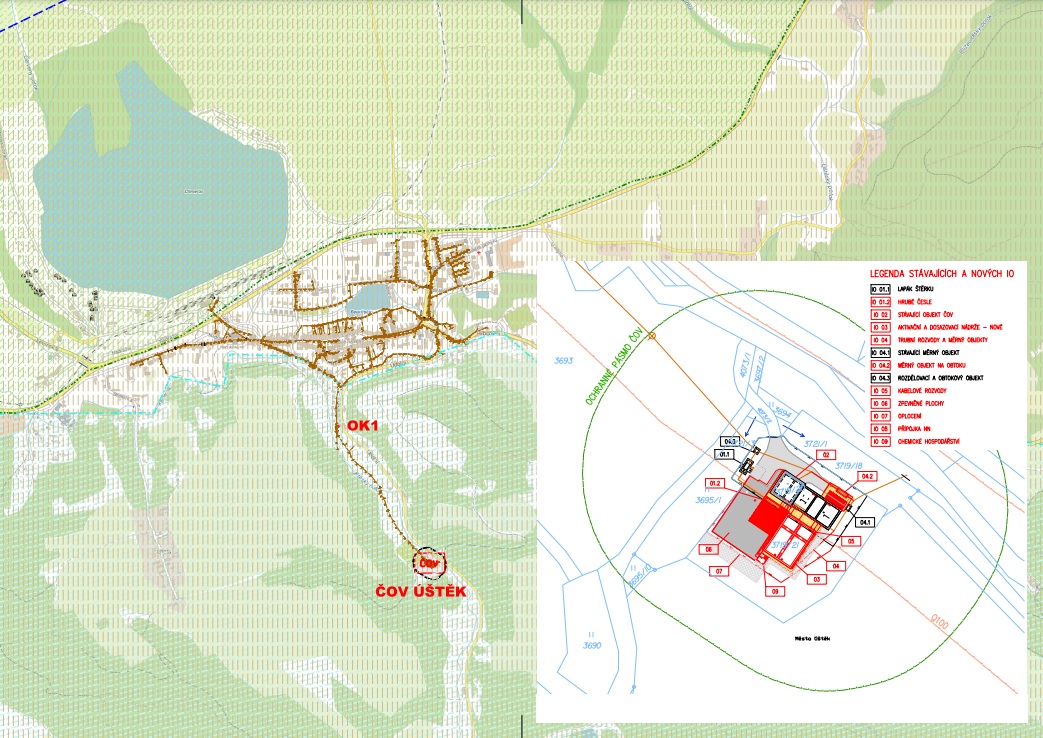

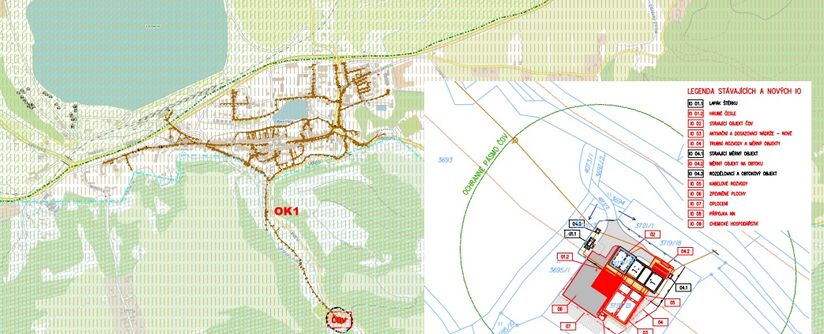

V rámci intenzifikace ČOV bude zachován systém předřazené denitrifikace a využijí se dvě stávající aktivační nádrže pro přerušované míchání a provzdušňování (tzv. flexibilní zóna). Dále bude provedena dostavba částí nitrifikačních nádrží a dvou podélných souproudně protékaných dosazovacích nádrží s rovným dnem. Součástí intenzifikace je instalace strojně stíraných hrubých česlí, výměna čerpadel ve vstupní ČSOV a nové strojně stírané jemné česle s lisem na shrabky. Dále bude řešena chemická eliminace fosforu. Bude instalován nový řídící systém ČOV. Na odlehčovací komoře OK1 na kanalizační síti bude zvýšena přelivná hrana o 150 mm s předsazenou nornou stěnou. Intenzifikace ČOV je navržena pro 1400 EO.
Kapacity:
- ČOV pro 1400 EO (1841 připojených obyvatel, tj. navýšení o 600 obyvatel)
- Q24 = 329,2 m3/d = 3,8 l/s
- Qmaxd = 417,6 m3/d = 4,8 l/s
- Qmaxh = 32,9 m3/h = 9,1 l/s
- Qdešť na biologii = 12 l/s
- BSK5 = 84,0 kg/d
- CHSKCr = 168 kg/d
- NL = 77 kg/d
- Ncelk. = 30,0 kg/d
- Pcelk. = 3,5 kg/d
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 03.08.2023. Vlastní stavební práce začnou na začátku září.
Podle smlouvy o dílo má být stavba dokončena do 03. února 2025. - termínovým dodatkem posunuto dokončení stavby do 03. května 2025.
Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2023 naplánovala SVS celkem 16 staveb v celkovém objemu 310,9 mil. korun bez DPH.
