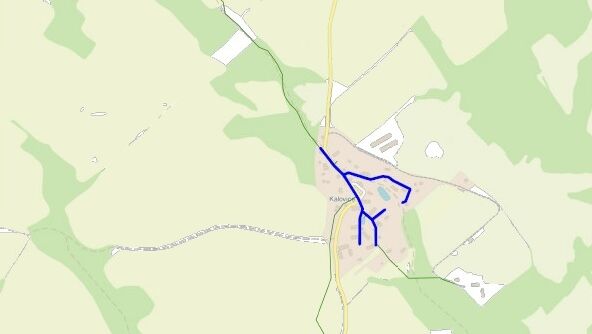

Úštěk, Kalovice – rekonstrukce vodovodu
V Úštěku, v obci Kalovice provedeme rekonstrukci poruchového, inkrustovaného a korozivního vodovodu. Stavba je koordinována se SÚS ÚK, která plánuje svoji investiční akci k rekonstrukci obrusné vrstvy komunikace.
Více o stavbě:
V uvedené lokalitě se nachází rozváděcí litinový vodovodní řad, který byl uveden do provozu v roce 1959. Z toho VŘ LT DN 80 mm, který vykazuje poruchovost, korozi, inkrustaci. VŘ poté pokračuje jako LT DN 50 mm. Vodovodní řad vykazuje poruchovost, inkrustaci a korozi. Dále pokračuje VŘ PE 63, který byl uveden do provozu v roce 1979. Vodovodní řad vykazuje inkrustaci, korozi.

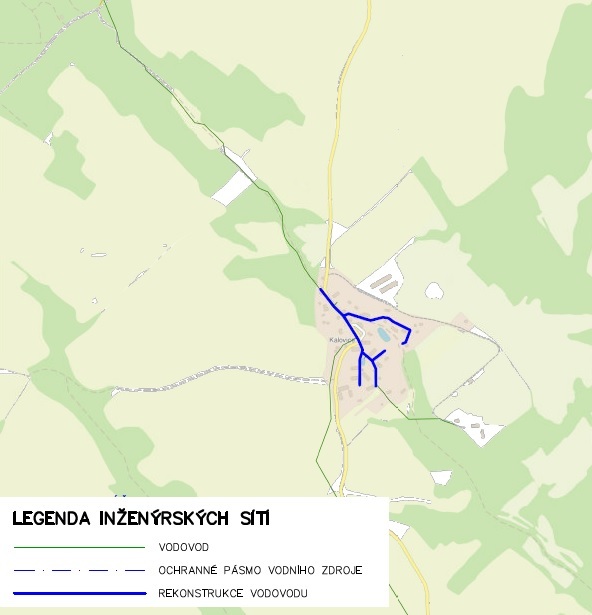

Z uvedených technických důvodů a s ohledem na koordinaci s investicí SÚS ÚK se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 857,93 metrů.
Rekonstrukce vodovodního řadu „1“ bude provedena z potrubí LTH DN/ID OCM BLS 80 C100, PE-HD PE100 RC+ DN/OD 63 PN16. Rekonstrukce vodovodního řadu „2“ bude provedena z potrubí PE-HD PE100 RC+ DN/OD 63 PN16. Rekonstrukce vodovodního řadu „3“ bude provedena z potrubí PE-HD PE100 RC+ DN/OD 90 PN16. Rekonstrukce vodovodního řadu „4“ bude provedena z potrubí PE-HD PE100 RC+ DN/OD 63 PN16. Rekonstrukce vodovodních řadů je navržena metodou – pažený otevřený výkop a zatažení do stávajícího potrubí Berstlining.
Kapacity:
IO 01 - VODOVODNÍ ŘAD
ŘAD V1
- LTH DN/ID OCM BLS 80 C100
- PE-HD PE100 RC+ DN/OD 63 PN16
- Vodovodní přípojky v počtu 11 ks
- PE-HD PE100 RC+ DN/OD 32 PN16
- PE-HD PE100 RC+ DN/OD 63 PN16
ŘAD V2
- PE-HD PE100 RC+ DN/OD 63 PN16
- Vodovodní přípojky v počtu 13 ks
- PE-HD PE100 RC+ DN/OD 32 PN16
ŘAD V3
- PE-HD PE100 RC+ DN/OD 90 PN16
- Vodovodní přípojky v počtu 5 ks
- PE-HD PE100 RC+ DN/OD 32 PN16
ŘAD V4
- PE-HD PE100 RC+ DN/OD 63 PN16
- Vodovodní přípojky v počtu 2 ks
- PE-HD PE100 RC+ DN/OD 32 PN16
Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.
Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 12.03.2026. Vlastní stavební práce začnou 16.3.2026.
Podle smlouvy o dílo má být stavba dokončena do 12.září 2026.
Je to jedna ze staveb pro okres Litoměřice, kde pro rok 2026 naplánovala SVS celkem 15 staveb v celkovém objemu 350,2 mil. korun bez DPH.
