Ústí n.L., Peškova, Picassova – rekonstrukce vodovodu

25. 3. 2026  -  25. 11. 2026
Ústí nad Labem
Části obce: Mojžíř

V Ústí nad Labem, v ulici Peškova, Picassova provedeme rekonstrukci poruchového vodovodu.

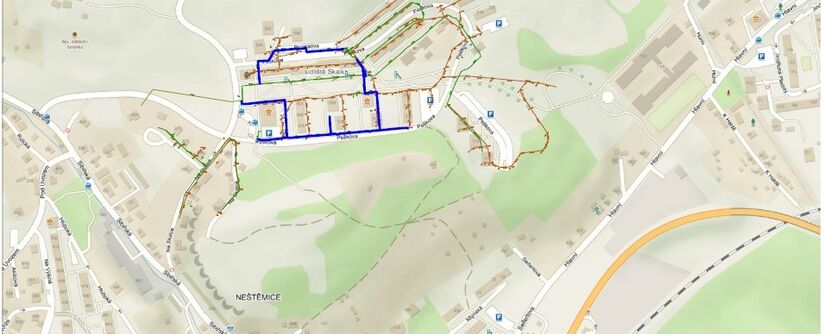

Ústí n.L., Peškova, Picassova – rekonstrukce vodovodu

Více o stavbě:

V ulici Peškova a Picassova se nachází ocelový vodovod DN 150 mm. Do provozu byl uveden v roce 1984. Vodovod je poruchový.  V ulici Peškova u č.p. 509 se nachází ocelový vodovod DN 100 mm. Do provozu byl uveden v roce 1984.  Dále je v ulici Peškova uložen ocelový vodovod DN 80 mm.

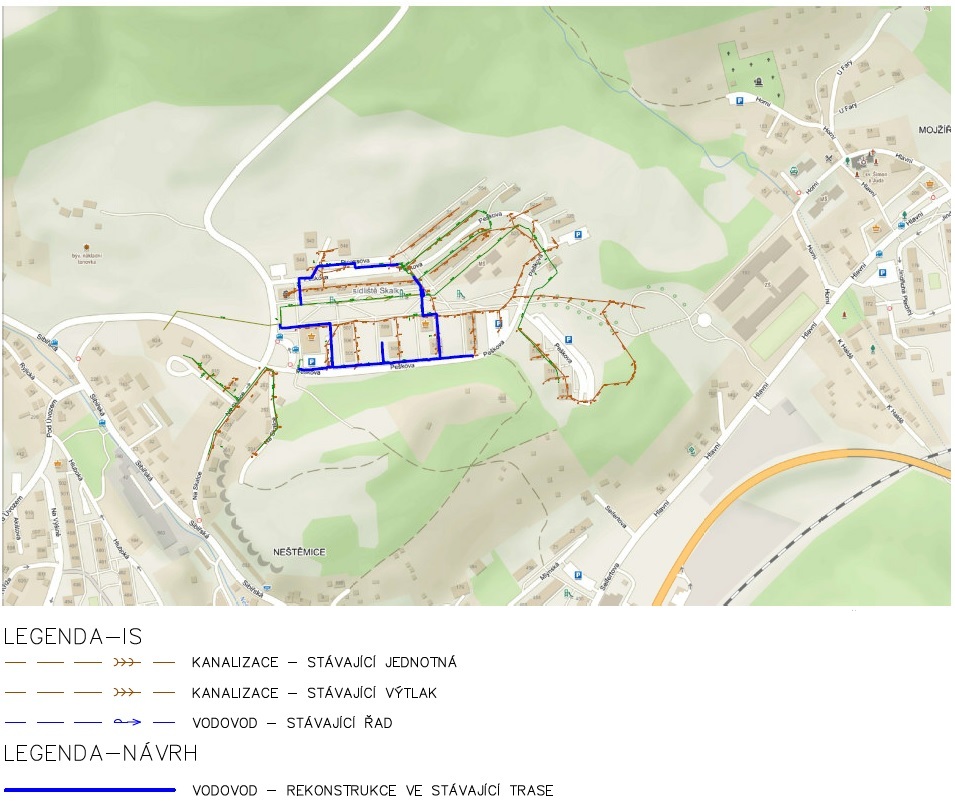

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 799,83 metrů.

Rekonstrukce vodovodního řadu „V1“ bude provedena z potrubí HDPE DN/OD160 SDR11, typ 2 dle PAS1075. Rekonstrukce vodovodního řadu „V2“ bude provedena z potrubí HDPE DN/OD160 SDR11, typ 2 dle PAS1075. Rekonstrukce vodovodního řadu „V3“ bude provedena z potrubí HDPE DN/OD160 SDR11, typ 2 dle PAS1075 a HDPE DN/OD90 SDR11, typ 2 dle PAS1075. Rekonstrukce vodovodního řadu „V4“ bude provedena z potrubí HDPE DN/OD90 SDR11, typ 2 dle PAS1075. Rekonstrukce vodovodního řadu „V5“ bude provedena z potrubí HDPE DN/OD90 SDR11, typ 2 dle PAS1075.Trasa rekonstrukce vodovodního řadu je ve stávající trase. Na začátku úseku rekonstruovaného vodovodu „V1“ bude umístěn nadzemní požární hydrant DN 80.

Kapacity:

  • IO 01.1 Vodovodní řad V1
  • HDPE DN/OD160 SDR11, typ 2 dle PAS1075
  • Vodovodní přípojky v počtu 3 ks
  • Nadzemní požární hydrant DN80 – 1 ks
  • IO 01.2 Vodovodní řad V2
  • HDPE DN/OD160 SDR11, typ 2 dle PAS1075
  • Vodovodní přípojky v počtu 1 ks
  • IO 01.3 Vodovodní řad V3
  • HDPE DN/OD160 SDR11, typ 2 dle PAS1075
  • HDPE DN/OD90 SDR11, typ 2 dle PAS1075
  • Vodovodní přípojky v počtu 6 ks
  • IO 01.4 Vodovodní řad V4
  • HDPE DN/OD90 SDR11, typ 2 dle PAS1075
  • Vodovodní přípojky v počtu 1 ks
  • IO 01.5 Vodovodní řad V5
  • HDPE DN/OD90 SDR11, typ 2 dle PAS1075
  • Vodovodní přípojky v počtu 2 ks

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 25.03.2026.

Vlastní stavební práce začnou 07.04.2026.

Podle smlouvy o dílo má být stavba dokončena do 25. listopadu 2026.

Je to jedna ze staveb pro okres Ústí nad Labem, kde pro rok 2026 naplánovala SVS celkem 15 staveb v celkovém objemu 227,0 mil. korun bez DPH.
