Ústí n.L., Šeříková - kanalizace a vodovodu

9. 5. 2023  -  31. 7. 2024
Ústí n.L.

V Ústí nad Labem, v ulici Šeříková provedeme rekonstrukci kanalizace z roku 1976 a vodovodu z roku 1976, 2003.

Ústí n.L., Šeříková - kanalizace a vodovodu



Více o stavbě:

V ulici Šeříková se nachází vodovod z PE potrubí DN 63 mm. Do provozu byl uveden v roce 1976. V ulici U Lesíka se nachází vodovod z PE potrubí DN  63 mm z roku 2003. Vodovodní řády nejsou zokruhovány. Vodovodní řad je uložen v souběhu s kanalizací v hloubkách od 1,2 do 1,6 metrů pod terénem.

V ulici Šeříková se nachází splašková kanalizace  z PVC DN 200 mm.  Kanalizační stoky jsou zakončené v ČSOV Brná, Ústí nad Labem. ČSOV se nachází na soukromém oploceném pozemku a je ve špatném technickém stavu. Akumulace ČSOV má nedostatečný objem. Odpadní vody z ČSOV vytékají na zahradu soukromého majitele.  V ulici U Lesíka se nachází splašková kanalizace z PVC DN 300 mm. Do provozu byla uvedena v roce 1976. Oddílná kanalizace je napojena na kanalizační systém Brné, který je zakončený na ČOV Brná.

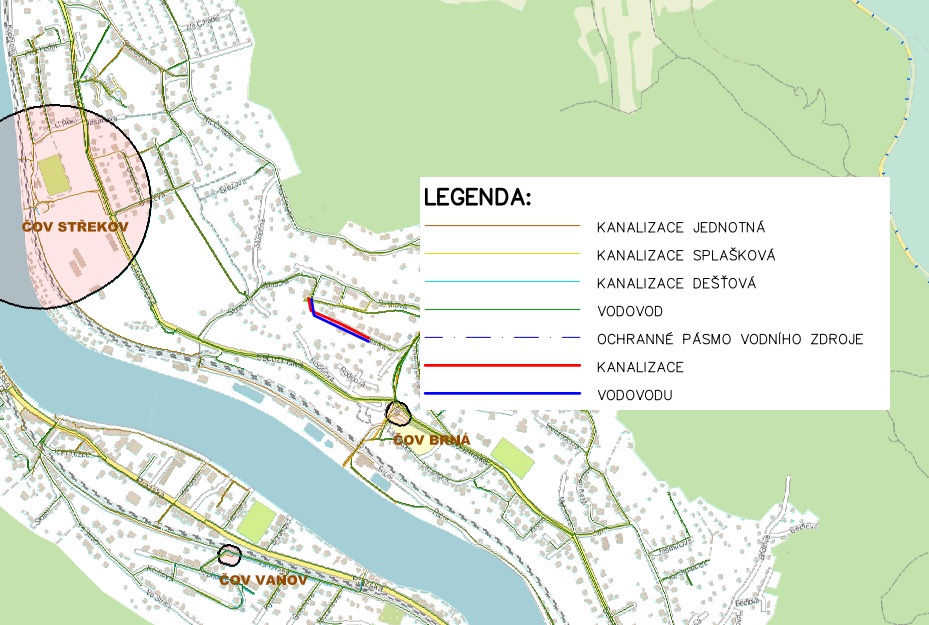

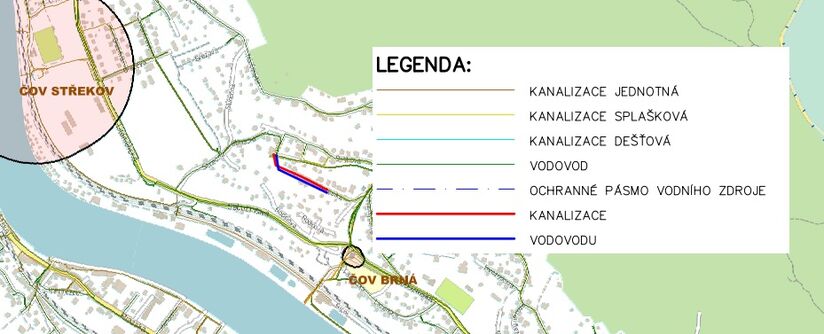

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce vodovodu v celkové délce 202,22 metrů a kanalizace v celkové délce 195,89 metrů.

Rekonstrukce vodovodu bude provedena z potrubí PE-HD PE-HD PE 100 mm RC+, SDR11 DN/OD 63 mm.

Rekonstrukce kanalizace bude provedena z potrubí KTH DN 300 mm, tř.160, KTH DN 200 mm, tř.160. Stavba zahrnuje rekonstrukci stávající stoky a vodovodu v části ulice U Lesíka a novou kanalizaci s vodovodem pro propojení ulic U Lesíka a Šeříková. Kanalizace svede splaškové vody z ulice Šeříková do ulice U Lesíka a tím již nebude nutné provozovat ČSOV na soukromém pozemku. V ulici U Lesíka je vedený vodovod v zámkové dlažbě a kanalizace v krajnici v zeleni. Kanalizační a vodovodní přípojky budou dopojeny na nově zrekonstruovaný řad a stoku.

Kapacity:

IO 01      Kanalizace Kamenina KTH DN 300 mm, tř.160

  • Kanalizační přípojky v počtu 13 ks
  • Kamenina KTH DN 200 mm, tř.160

IO 02      Vodovod PE-HD PE 100 mm RC+, SDR11 DN/OD 63 mm

  • Vodovodní přípojky v počtu 10 ks
  • Armaturní komora (redukční) 1 ks
  • Vodoměrná šachta 1 ks

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 09.05.2023. Vlastní stavební práce již začaly.

Podle smlouvy o dílo má být stavba dokončena do 09. září 2023. - termínovým dodatkem posunuto dokončení stavby do 31. července 2024.

Je to jedna ze staveb pro okres Ústí nad Labem, kde pro rok 2023 naplánovala SVS celkem 19 staveb v celkovém objemu 196,6 mil. korun bez DPH.
