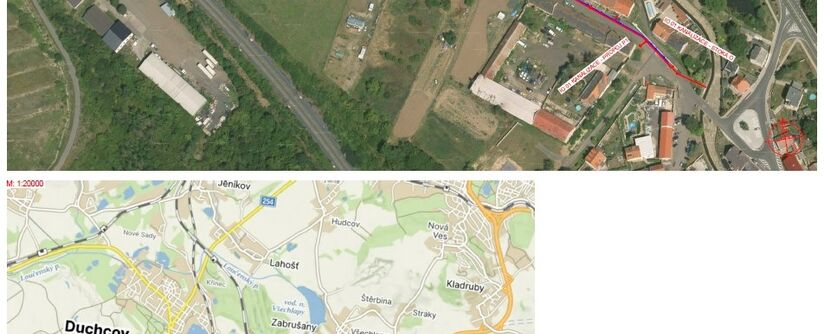

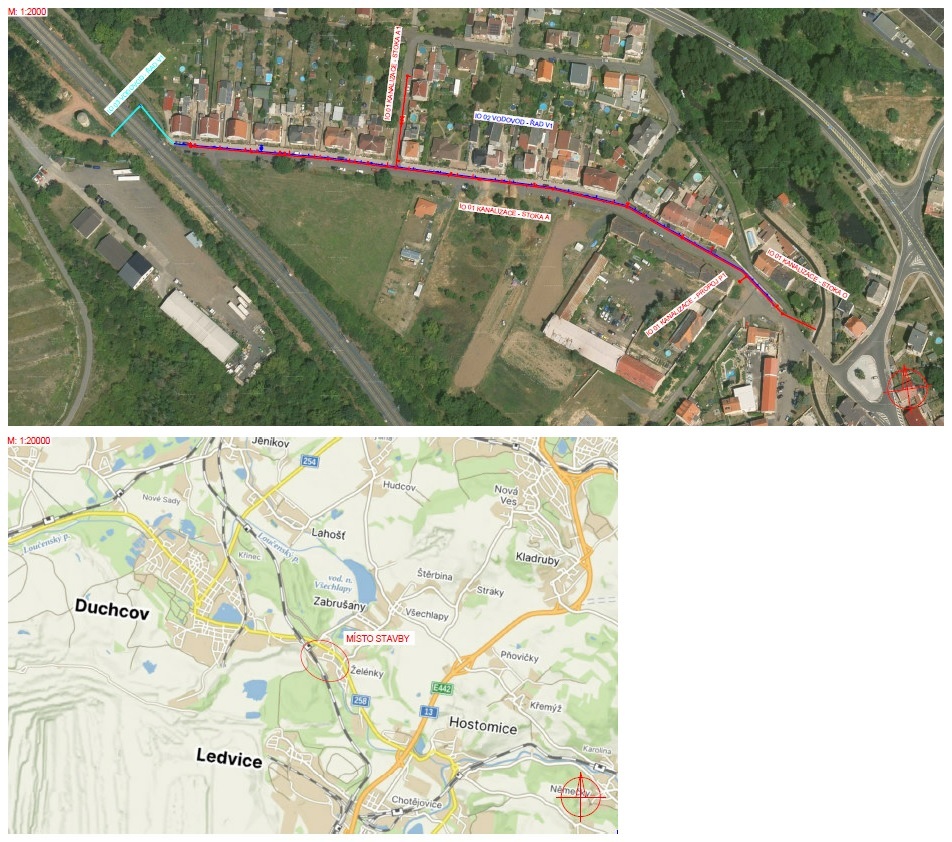

Zabrušany, Želénky, k trati - rekonstrukce kanalizace a vodovodu

16. 3. 2026  -  16. 12. 2026
Zábrušany
Části obce: Želénky

V Zábrušanech, v Želénkách, v ulici K trati provedeme rekonstrukci korozivní kanalizace a poruchového vodovodu z roku 1955.

Zabrušany, Želénky, k trati - rekonstrukce kanalizace a vodovodu

Více o stavbě:

Z armaturní šachty vedle věžového vodojemu Želénky, který není v současnosti již využíván, vede vodovod LT DN 150 mm, pod kolejištěm do další armaturní šachty, odkud již pokračuje vodovod LT DN 80 mm. Vodovod LT DN 150 mm byl uveden do provozu v roce 1955. A vodovod tvořený z LT DN 80 mm byl do provozu uveden v roce 1955. Vodovod je poruchový.

V uvedené lokalitě se nachází kanalizace BE DN 200 mm,BE DN 300 mm, BE DN 400 mm, BE Vejce 600/400. Dle kamerové prohlídky vykazuje kanalizace korozi, netěsnosti, kaverny.

Z uvedených technických důvodů se SVS rozhodla o provedení rekonstrukce kanalizace v celkové délce 505,5 metrů a vodovodu v celkové délce 480,0 metrů.

Rekonstrukce vodovodního řadu „V1“ bude provedena v nové trase. Rekonstruovaný vodovodní řad „V1“ je vedený v asfaltové komunikaci od mostu přes potok Bouřlivec až k trati. Rekonstrukce bude provedena z potrubí PEHD PE100 RC+, SDR11 d110. Potrubí bude ukládáno do otevřeného paženého výkopu. Součástí stavby je i přepojení vodovodních přípojek. Rekonstrukce vodovodního řadu „V2“ bude provedena v e stávající trase. Rekonstruovaný vodovodní řad „V2“ je částečně vedený v kraji pěší asfaltové komunikaci u trati ČD a částečně pod tělesem dráhy. Rekonstrukce bude provedena z potrubí PEHD PE100 RC+, SDR11 d110. Potrubí bude ukládáno částečně bezvýkopovou technologií berstlining a částečně zataženo do stávajícího vodovodního potrubí DN 150 mm, které bude tvořit chráničku pod tělesem dráhy.

Rekonstrukce kanalizačních stok „O, A, A1, P1“ bude provedena v nové trase. Rekonstruovaná odlehčovací stoka je vedena částečně v nezpevněných plochách a částečně v asfaltové komunikaci obce u mostu přes potok Bouřlivec. Rekonstruovaná stoka A je vedena v asfaltové komunikaci ulice vedoucí od mostu přes potok Bouřlivec k trati. Rekonstruovaná stoka A1 je vedena v asfaltové komunikaci obce mezi objekty č.p. 101 a 113.Rekonstrukce kanalizační stoky „O“ bude provedena z KTH trub DN 400 mm. Rekonstrukce kanalizační stoky „A“ bude provedena z KTH trub DN 400 mm a KTH trub DN 300 mm. Rekonstrukce kanalizační stoky „A1“ bude provedena z KTH trub DN 300 mm. Rekonstrukce kanalizační stoky „P1“ bude provedena z KTH trub DN 300 mm. Potrubí kanalizačních stok bude ukládáno do otevřeného paženého výkopu. Součástí stavby je i přepojení kanalizačních přípojek.

Kapacity:

  • IO 01 Kanalizace (rekonstrukce v nové trase)
  • Odlehčovací stoka O:
  • kamenina hrdlová DN400, tř. 160
  • výust – 1 ks
  • přepojení kanalizačních přípojek – 1 ks
  • revizní šachty – 2 kpl
  • uliční vpust – 1 ks
  • Odlehčovací stoka A:
  • kamenina hrdlová DN400, tř. 160
  • kamenina hrdlová DN300, tř. 160
  • revizní šachty – 8 kpl
  • uliční vpust – 8 kpl
  • Stoka A1:
  • kamenina hrdlová DN300, tř. 160
  • revizní šachty – 1 kpl
  • uliční vpust – 1 kpl
  • Stoka P1:
  • kamenina hrdlová DN300, tř. 160
  • horská vpust – 1 kpl
  • IO 02 Vodovod (rekonstrukce v nové trase)
  • Řad V1:
  • PEHD PE100 RC+, SDR11 d110
  • podzemní hydrant – 1 ks
  • IO 03 Vodovod (rekonstrukce ve stávající trase)
  • Řad V1:
  • PEHD PE100 RC+, SDR11 d110

Rekonstruované vodovodní řady budou při rekonstrukci odstaveny a zásobování okolních nemovitostí pitnou vodou bude zajištěno provizorním povrchovým vodovodem, tzv. suchovodem.

Investorem stavby je SVS. Stavba byla zahájena protokolárním předáním staveniště 16.03.2026.

Vlastní stavební práce začnou 01.04.2026.

Podle smlouvy o dílo má být stavba dokončena do 16.prosince 2026.

Je to jedna ze staveb pro okres Teplice, kde pro rok 2026 naplánovala SVS celkem 13 staveb v celkovém objemu 154,4 mil. korun bez DPH.
